年关将近,公司全体同事还沉浸在年会上各项捷报和收获的喜悦当中,很多辛苦奋斗一年的兄弟已经收尾2021年的工作,准备返乡欢度春节,但一个极具挑战的交付任务悄然而至,2022年1月28日腾讯深宇数据中心富士康直配550台!
因为临近年底,公司工程部成员已经休假,进行直配交付的人员紧缺;且单日直配量为550台,必须当日直配完成,进度满足难度大;28日又是腾讯重保前最后一个工作日,客户驻场人员偏少,设备验收挑战较大;又正直深圳疫情防控从严期,机房管控要求高,符合交付条件的人员协调难度大。
面对重重困难与挑战,富士康直配总协调胡林及PM余强、潘文燚及时上报反馈公司常务副总经理顾昌宇。在顾总的组织协调下,联合包括ITO坪山ODM站点,荔景机房、坪山机房 、深圳金融、ICT集成与服务事业部技术运营中心在内的共计32人,整体部署,提前进行线上培训、分组、职责分工、模拟演练,并对客户现场的管理规范和防疫政策进行了解,确保直配的顺利交付。

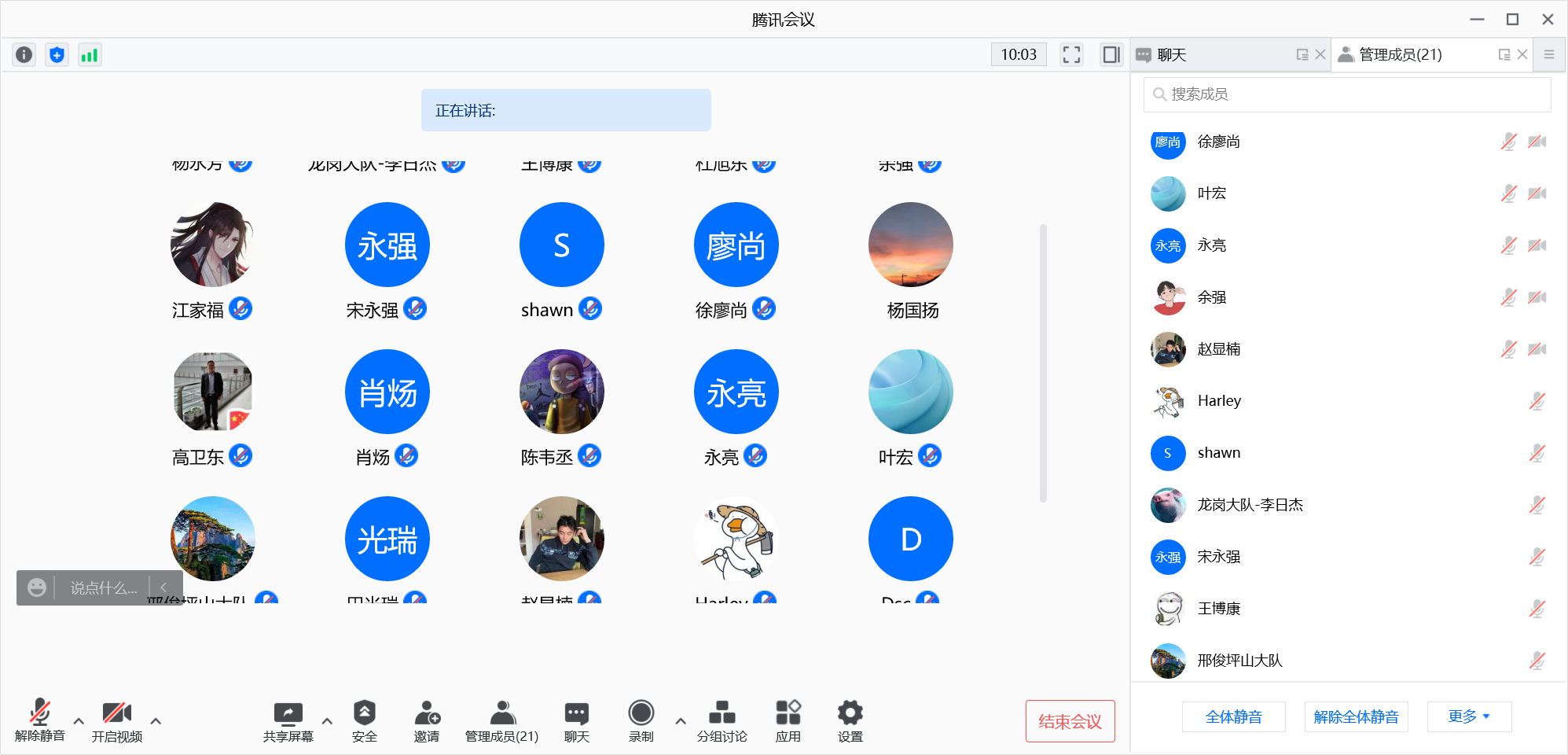

图一(各部门直配人员进行线上远程培训)
如此量大的直配交付任务,支持直配的人员大部分均为第一次交付,顾总及ITO服务中心服务经理高卫东奔赴直配现场全程指导工作,确保直配顺利进行。

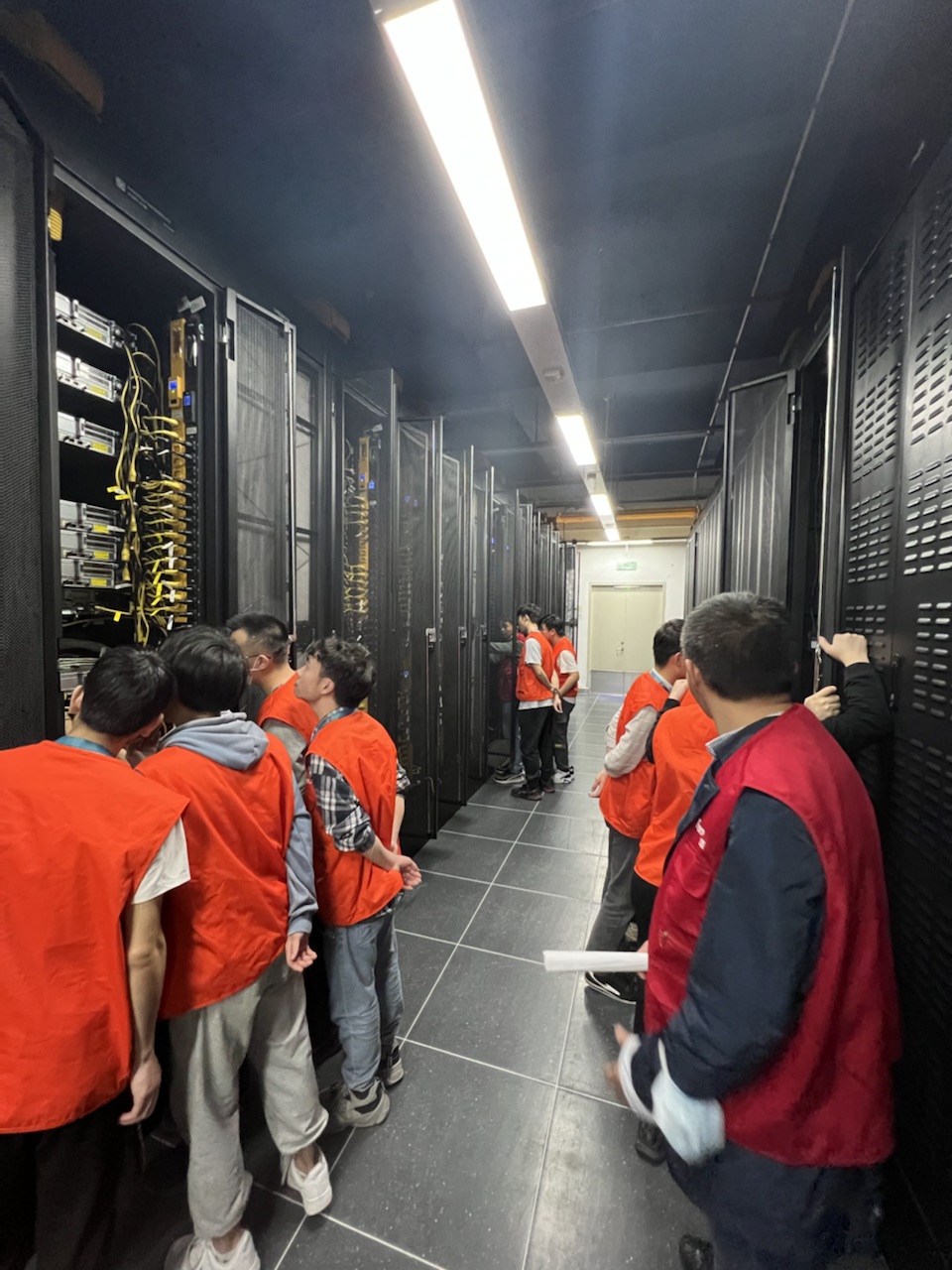

图二(顾总进行直配前的培训指导)
在整体工作部署完成后,所有人员按时抵达客户现场,并快速进行授权登记,在设备抵达之前,全员完成直配宣导及现场直配安全规范性测试。
图三(富士康直配现场安全规范性宣导及考试)
富士康直配整个过程涉及人员授权登记、现场培训宣导、考试、物流对接、设备验收、拆箱、机架位核检、设备测电、上架、插线、理线、直配交付验收等。各成员均自觉遵守机房管理规范,严格按照职责分工,有序推进各项工作和任务的执行。虽大部分人员均为第一次交付,但经过现场各小组长严格安全把控,再加上全员强烈的安全意识和责任心,整个直配过程未出现任何安全事故。

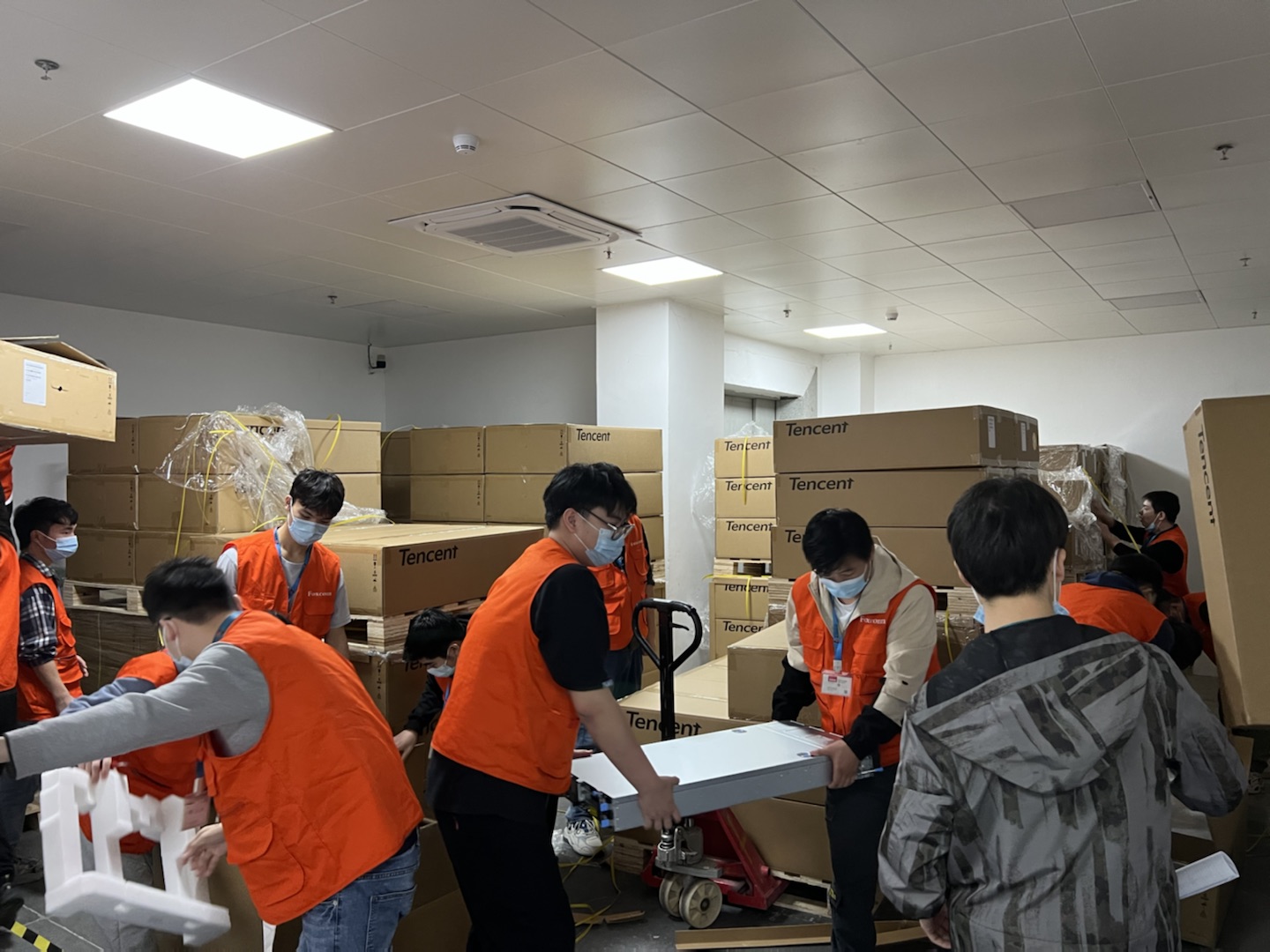

图四(直配拆箱现场)
大量高强度的直配工作和现场严格的管理规范,让整个直配过程从28日的10:00持续到29日04:00,完成后顺利通过客户的检测,客户对我们高质量、高安全、高效率的交付能力给予充分肯定。
图五(直配交付验收中)
直配的顺利交付给予了所有参与此次直配人员莫大的喜悦,同时通过此次直配交付任务进一步锻炼和提升我们的交付能力,增强了各团队,各事业部之间的协作配合能力,为将来范围更广,数量更大,质量要求更高的交付任务奠定基础。
感谢支持和参与此次直配交付任务的如下人员:顾昌宇、高卫东、余强、潘文燚、宋永强、吴海辉、陈启东、杜旭东、陈韦丞、张佳伟、李日杰、王博康、田光瑞、肖炀、黄家豪、黄清威、江家福、戴思成、余长其、杨国扬、马东明、黄智峰、陈奕浩、黄迪、陈永亮、彭少勇、赵显楠、毛翔英、曾添文,王壮,焦陆任,秦健云,赖冠国,王康。
